2026 年初,常州一家做充电桩运营的公司找到常州飞傲软件科技有限公司。公司在常州三个区管着十几个站点,快充慢充加起来不到两百把枪,规模不算大,但手头的麻烦不少。沟通前,对方说得很清楚:预算有限,先解决眼下最影响收入和车主体验的问题。开发方先上门看了两个站点,又分别跟站长、财务聊了一轮,才坐下来谈要做什么功能。
一、原来的做法:车主找桩靠打电话,月底对账靠手工表

最直接的问题是车主找桩。车主想知道某个站有没有空位,只能打客服电话。客服接完电话,再去微信群里问站长;站长有时候正在给车插枪,回得慢,车主等几分钟等不到就开走了。有车主干脆不用小程序,直接开去现场排队。运营负责人说得很直白:“不是没人想充电,是人家不知道来了能不能充上。”
另一个麻烦在对账。充电订单在一个后台,微信和支付宝的收款记录在另一个后台,场地方每个月要按充电量分成。财务月底要把两个表导出来,用充电桩编号和订单号人工匹配。一个站点大概要花两三个小时,十几个站点就是两三天。中间对不上的,还要翻微信聊天记录找当时的截图。
二、第一版砍掉商城和分销,先做扫码充电和对账
第一次沟通,客户列的需求挺长:充电、会员储值、积分商城、分销推广、停车缴费、广告位、优惠券、发票。开发方问了一句:“现在最影响你们收入和车主体验的是哪三件事?”客户想了想,说:找不到桩、扫码太麻烦、月底对账太累。
于是第一版砍掉了积分商城和分销,停车缴费和广告位往后放,先做四块:

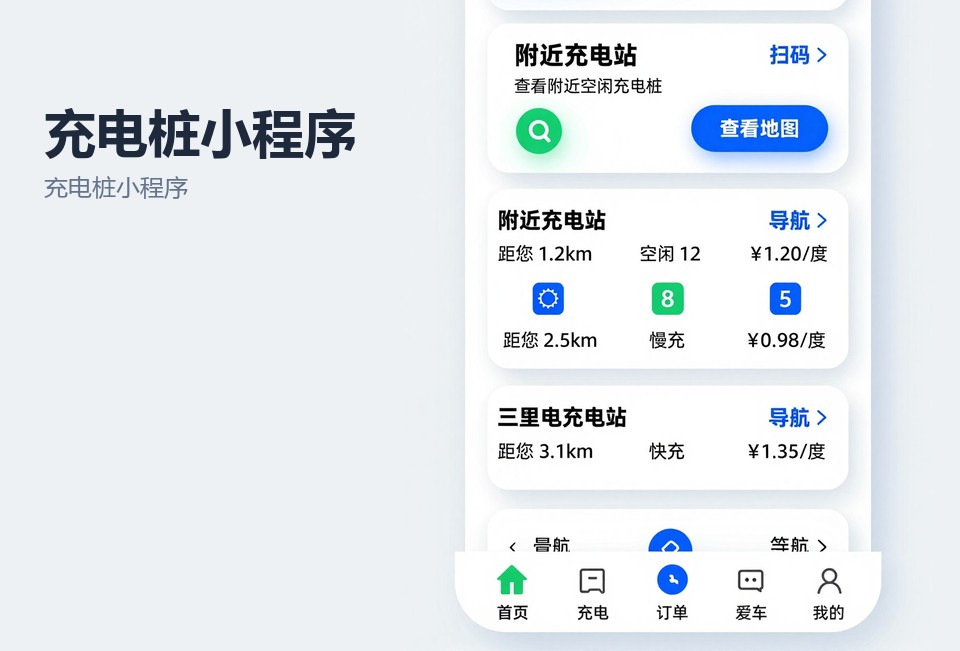

- 车主端地图找桩,显示每个站点的空闲、占用、离线状态,点进去能直接导航;
- 扫码启动充电,支持微信支付和余额扣款;
- 充电订单明细,包含电量、时长、金额、站点、枪号;
- 运营后台,实时看每把枪的状态,按场地方格式导出对账表。
地图上的桩状态不是写死的。站点管理员在后台把桩标记为维护或离线,车主端马上会变灰;充电枪启动和结束时,后台也会自动改状态。之前客服每天要接十几个问桩位的电话,上线后这类电话少了一多半,站长也不用总盯着微信群回消息。
三、测试后把扫码流程从三步改成一步
第一版做出来给几个老车主试用,反馈最多的是扫码。原来的流程是:扫码后先选站点,再选枪号,然后确认启动,一共三步。年轻人觉得还好,但有几个开网约车的师傅说,晚上光线不好,选枪号容易点错,点错了还得退出重来。
开发方和客户商量后改成:扫码后自动识别当前枪号,默认选中,车主只需要确认金额和支付方式,点一次启动。如果扫错了枪,旁边留一个“不是这把枪”的按钮可以改。改完再测,启动时间从二十多秒缩短到十秒左右。
还有一个取舍:客户最早想让小程序支持预约充电,但预约要锁桩,锁桩期间别人不能用,站点少的时候容易引起纠纷。第一版先没做预约,只做了充电结束提醒和超时占位提醒。等站点数量再多一些,再考虑分时预约。
四、主要功能和特色功能
主要功能:
- 地图找桩:按距离筛选,显示空闲、占用、离线,支持一键导航;
- 扫码充电:自动识别枪号,支持微信支付和余额支付;
- 订单与账单:充电明细、费用构成、历史订单查询;
- 在线充值:充值送券,余额可用于充电;
- 发票申请:按订单开票,填邮箱接收;
- 运营后台:桩状态监控、远程启停、故障标记、订单查询;
- 对账报表:按场地方模板导出,含电量、电费、服务费、分成。
特色功能:
- 分时电价展示,车主充电前能看到当前时段单价;
- 桩位占用超时提醒,充电结束后推送消息;
- 故障拍照上报,场地方和运维在后台能看到图片和位置;
- 站点端小程序,站长不用登电脑,在手机上改桩状态、看当天充电量。
项目从签约到第一版上线大概六周,中间客户改过两次需求。常州飞傲软件科技有限公司的对接人每次都上门聊,在会议室白板上把流程画清楚,改完当场确认。源码交付给客户,后续客户自己的技术想接运维系统,也没有被卡住。
关键词:充电桩小程序,常州小程序开发,扫码充电,充电站运营后台,小程序定制
常见问题 FAQ
Q:充电桩的实时状态是怎么更新的,会不会显示不准?
A:后台有两种更新方式。充电枪启动和结束时系统自动改状态;站长在站点端把桩标记为维护或离线时,车主端地图同步变灰。如果出现网络延迟,后台会保留最后一次上报状态,并在桩详情页提示状态更新时间。
Q:对账报表能按不同场地方的格式导出吗?
A:可以。项目里三个场地方要的格式不一样,后台按天汇总、按枪号明细、分峰谷电价分别做了模板。财务选好站点和时间段直接导出,表格里带充电量、电费、服务费、分成金额。
Q:扫码启动充电需要几步?年纪大的车主能用吗?
A:第一版是三步,测试后改成扫码自动识别枪号,车主确认金额和支付方式后点一次启动,大约十秒完成。如果扫错枪,可以点“不是这把枪”手动更换。
Q:小程序能接分时电价和预约充电吗?
A:分时电价在第一版已经做了展示,车主充电前能看到当前时段单价。预约充电因为要锁桩,站点少的时候容易引起占位纠纷,第一版没有上,等站点数量增加后再评估。
Q:开发周期多久,源码给不给?
A:这个项目从签约到第一版上线大约六周,中间客户改过两次需求。源码交付给客户,后续客户自己的技术想接运维系统,不用重新开发。
